Выполнение ямочного ремонта на автомобильных дорогах Алатырского муниципального округа

Выполнение ямочного ремонта на автомобильных дорогах Алатырского муниципального округа

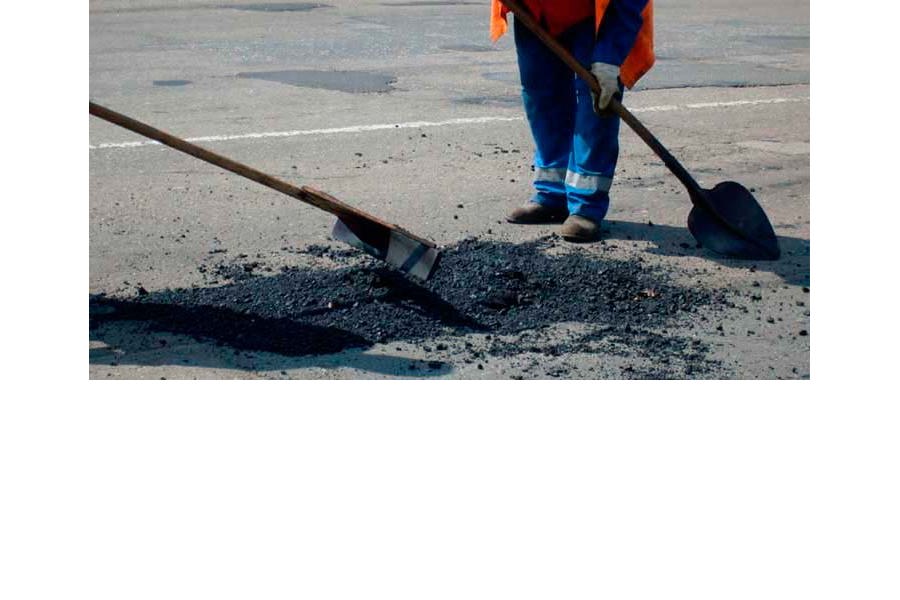

Подрядными организациями ООО «Успех» и ООО «СК Восход» в соответствии с графиком выполнения дорожных ремонтных работ, выполняются работы по ликвидации ямочности на автомобильных дорогах Алатырского муниципального округа с применением горячих асфальтобетонных смесей. Объем запланированного ямочного ремонта составляет 3640 м².

Для ознакомления размещаем ход выполнения ямочного ремонта:



Выполнение плана

по ямочному ремонту на автомобильных дорогах

Алатырского муниципального округа Чувашской Республики

 с 17.04.2023 г. по 08.05.23 г.



ООО «СК Восход»

 №

Наименование дороги

Запланированная площадь ремонта, м2

Фактически выполненный ремонт, м2



Запланированная дата ремонта

Фактическая дата ремонта



 1

Подъезд к п. Анютино

190



20.04-26.04





 2

г. Алатырь-Шемурша-Сойгино-Алтышево

680



24.04-26.04





 3

Подъезд к п. Борки

30



26.04-26.04





4

Подъезд к п. Новое Алтышево

37



26.04-26.04





 5

Подъезд к п. Кученяево

35



27.04-27.04





 6

Подъезд к п. Новиковка

8



27.04-27.04





 7

Подъезд к п. Баевка, Низовка

180



28.04-28.04





8

«Аниш-Атрать

240



04.05-04.05





9

Подъезд к п. Юность

70



04.05-04.05





10

Чебоксары-Сурское-Алатырь

50



29.04-29.04





11

Алатырь-Иваньково-Ленино

680



29.04-02.05





12

Алатырь-Иваньково-Ленино-Восход-Стемасы

220



29.04-02.05





13

Подъезд к ЮЛ-34/8

20



03.05-03.05







 ИТОГО:

2 440









 ООО «Успех»

 №

Наименование дороги

Запланированная площадь ремонта, м2

Фактически выполненный ремонт, м2



Запланированная дата ремонта

Фактическая дата ремонта



 1

Чуварлеи-Ялушево

50

160

17.04.-08.05

11.04.2022



 2

Чебоксары-Сурское-Сурский Майдан

600

600

17.04.-08.05

12.04.-13.04



 3

с. Кувакино- с. Березовый майдан-с. Злобино

300



17.04.-08.05





 4

Чебоксары-Сурское-с.Миренки

250



17.04.-08.05







 ИТОГО:

1200

360







Программу дорожных работ по ямочному ремонту в рамках весеннего периода ориентировочно планируют завершить до 1 июня.



Кроме этого, в целях обеспечения сохранности автомобильных дорог с 10 апреля по 9 мая 2023 года вводятся ограничения проезда тяжеловесных транспортных средств по республиканской сети.





13 апреля 2023
